双导梁架桥机架梁流程介绍
苏州架桥机出租的拼装.鉴定.试运行.关注苏州架桥机租赁厂家官方网站.带你了解更多架桥机知识.(1)按架设长31.9m梁拼装架桥机.前后支腿间距设定33m.架桥机拼装由有资质的专业队伍进行.拼装完成后.项目部组织相关人员验收......
一:架桥机出租的拼装.鉴定.试运行
关注豫哲苏州架桥机出租厂家官方网站,带你了解更多架桥机知识。

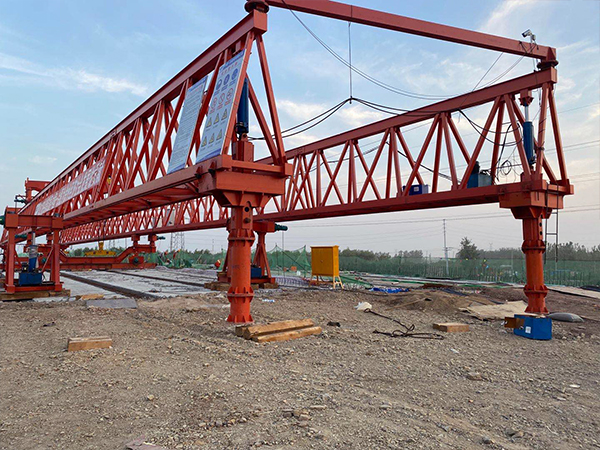

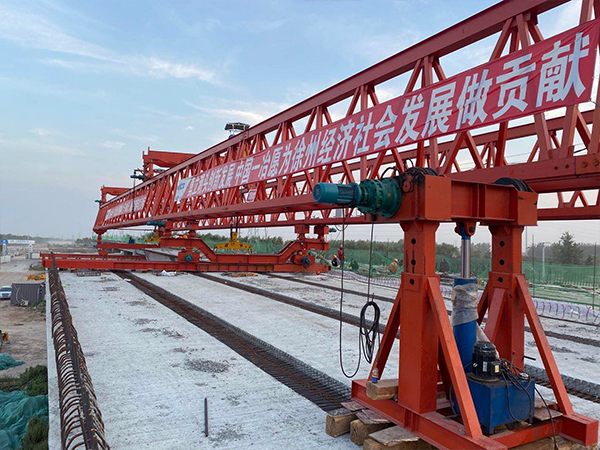

(1)按架设长31.9m梁拼装架桥机,前后支腿间距设定33m。架桥机拼装由有资质的专业队伍进行,拼装完成后,项目部组织相关人员验收,验收合格后报请有资质的鉴定部门对架桥机进行、使用性能做鉴定,鉴定合格,出具鉴定报告后方可投入使用。
(2)苏州架桥机租赁厂家的架桥机鉴定合格正式使用前需进行试吊。试吊方法为拆除拼装支墩,将前后天车运行*0#—1#支腿之间,使两天车间距与箱梁两吊点之间距离相等,将梁运送吊点位置,固定运梁台车,安装吊具,检查合格后启动天车,将箱梁吊离台车5cm左右,关闭天车,观察天车刹车情况及架桥机工作情况,确认后进行下一步试吊。
(3)启动天车,将梁提升30cm左右,观察天车起吊速度同步性情况,然后将梁下降10cm左右,同时制动两吊梁天车,确认架桥机各部件对箱梁冲击的适应性。
二:苏州架桥机出租厂家告诉您架桥机租赁的配重、过孔待架跨
(1)0#、1#、2#支腿均承重状态下,将天车运行架桥机后端,经计算,前天车1#支腿距离应不小于12米,运梁台车将梁运送前天车吊点位置,安装吊具,检查合格后启动天车,吊梁钢丝绳收紧,但不吊起,将箱梁作为架桥机前行过孔配重。
(2)拆除0#支腿,开动架桥机及运梁台车,使架桥机及运梁台车一起前行。观察架桥机与运梁台车运行情况,以及运梁台车与架桥机运行的同步性情况,测定运梁台车车速,作为以后提梁时运梁车的控制速度。在架桥机运行3—5米后,停止运梁台车和架桥机前行,观察架桥机纵向稳定性及制动情况,测定架桥机前端挠度,确认正常后继续同时启动运梁台车、架桥机缓慢匀速走行。
(3)观察0#支腿运行位置,当0#支腿运行前方桥墩设计位置时,停止运行,安放0#支腿。
(4)架桥机配重过孔稳定性验算。
架桥机荷载情况:主梁长50m,重416Kg/m;下部0#支腿(含横梁)重5450Kg,1#支腿(含横梁)重12650Kg,2#支腿重5450Kg;上部天车每台重6150Kg。架桥机属定型产品,额定吊装重量150T,大于130T,满足箱梁架设要求,故无需计算,本计算主要对架桥机配重过孔稳定性进行检算。
架桥机配重过孔受力计算简图
①图中尺寸单位为cm;②A、B分别为1#、2#支腿,P1代表0#支腿荷载力,P2代表前天车荷载力(包括梁体配重65吨),P3代表后天车荷载力,P4代表2#支腿荷载力;③q为主梁自重。
稳定性计算
倾覆力矩:Mq=p1×33+q×33×33/2×2=5.45×33+0.416×33×33/2×2=632.9t.m
防倾覆力矩:Mf= q×17×17/2×2+p3×14+(p2+65)×12+p4×17=0.416×17×17/2×2+6.15×14+(6.15+65)×12+5.45×17=1152.8t.m
系数:K=Mf / Mq =1152.8/632.9=1.82>1.5,故架桥机配重过孔满足安全稳定性要求。
